Klantproject netcongestie

Geen netverzwaring. Wel productie-uitbreiding.

Metafas Group B.V., Asten

Dat bleek bij Metafas Group B.V. in Asten. Het bedrijf ontwikkelt en produceert hoogwaardige front- en bedieningspanelen en printed electronics en wilde de productiecapaciteit uitbreiden met een nieuwe machine.

Daarvoor was extra elektrisch vermogen nodig. Een verzwaring van de netaansluiting bleek door netcongestie echter niet mogelijk.

In plaats van direct op zoek te gaan naar extra techniek, stelde Enedia samen met Metafas een andere vraag:

Hoeveel ruimte is er binnen de huidige aansluiting eigenlijk nog beschikbaar?

Van aansluitvermogen naar werkelijk energiegebruik

Om die vraag te beantwoorden voerde Enedia een energiescan uit die specifiek gericht was op de uitbreiding van het machinepark.

We brachten het huidige energieverbruik, de beschikbare netcapaciteit en het verwachte verbruik van de nieuwe machine samen. Daarbij keken we niet alleen naar het jaarverbruik en de maximale vermogensvraag, maar juist ook naar typische dagen en weken.

Voor de toekomstige situatie maakten we een prognose waarin het bestaande verbruik en het verwachte verbruik van de nieuwe machine werden gecombineerd.

Dat is belangrijk, want een aansluiting wordt in de praktijk niet ieder moment even zwaar belast. Een piek op één moment zegt daarom nog niet hoeveel ruimte er gedurende de rest van de productiedag beschikbaar is.

Daarbij was de praktijkkennis van Metafas onmisbaar. Het team wist precies wanneer machines draaien, hoe de productie is gepland en wat de nieuwe machine in de dagelijkse praktijk vraagt. Enedia combineerde die kennis met de energiedata en vertaalde dit naar realistische energieprofielen en slimme sturingsmogelijkheden.

Zo ontstond een veel beter beeld van wat binnen de bestaande aansluiting werkelijk mogelijk was.

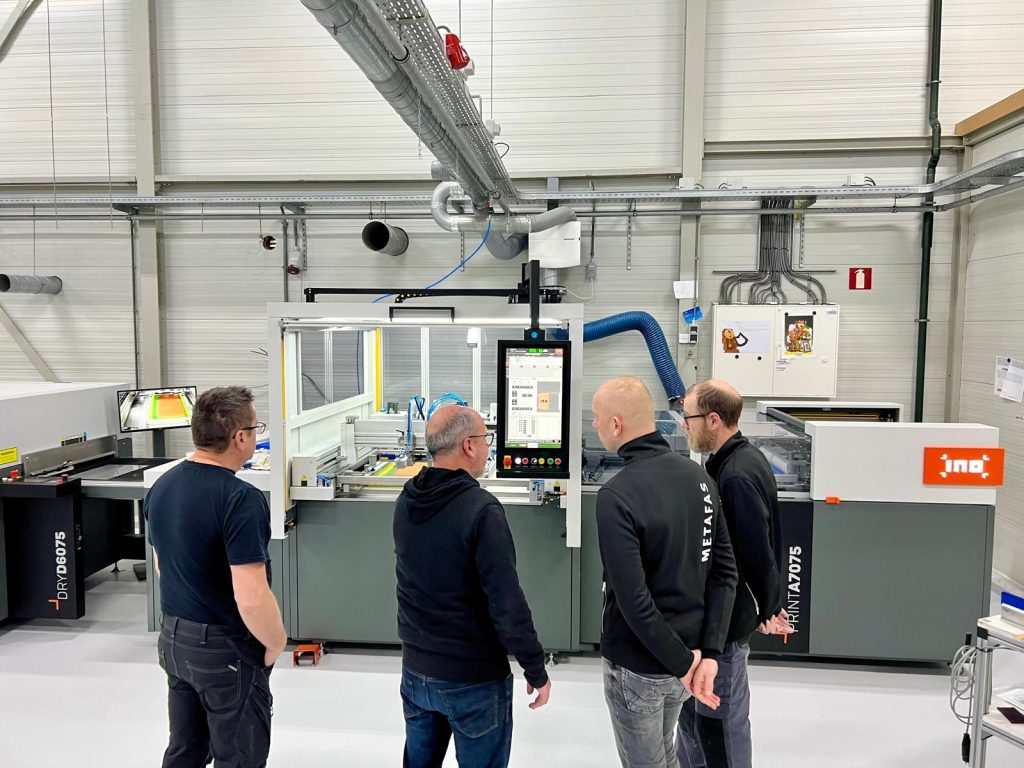

Medewerkers van Metafas bij de productiemachine in Asten

76% van de productietijd meer dan 20 kW beschikbaar

De analyse leverde een belangrijk inzicht op.

Uit de energiescan bleek dat gedurende 76% van de jaarlijkse productietijd meer dan 20 kW vermogen beschikbaar was. Ook nadat de productie ’s ochtends volledig was opgestart, waren er slechts incidenteel momenten waarop minder dan 20 kW beschikbaar was.

De aansluiting vormde dus niet de hele dag een beperking. Een groot deel van de tijd was er nog voldoende vermogensruimte beschikbaar. De uitdaging was vooral om die ruimte op de juiste momenten te benutten. Door de nieuwe machine slim in te passen in het bestaande productieproces, kon Metafas de uitbreiding toch realiseren.

Geen verzwaring van de netaansluiting.
Geen extra zonnepanelen.
Geen batterij.
Wél uitbreiding van de productiecapaciteit.

Eerst begrijpen wat er al kan

Dat is misschien wel het belangrijkste inzicht uit dit project. Bij netcongestie wordt begrijpelijkerwijs al snel gedacht aan oplossingen als batterijopslag, extra opwek of een zwaardere aansluiting. Soms zijn die oplossingen nodig.



Maar niet altijd.



Bij Metafas bleek dat de benodigde ruimte voor uitbreiding voor een groot deel al binnen de bestaande aansluiting aanwezig was. Die ruimte werd pas zichtbaar door energiedata te combineren met kennis van het productieproces.



Soms ontbreekt niet de capaciteit, maar het inzicht in wanneer die capaciteit beschikbaar is.



Daarom begint Enedia niet automatisch met de vraag welke techniek moet worden toegevoegd. We kijken eerst naar hoe een bedrijf energie gebruikt, waar pieken ontstaan, wanneer ruimte beschikbaar is en wat toekomstige uitbreidingen met dat profiel doen.



Pas daarna kun je bepalen welke oplossing technisch én bedrijfsmatig het meest logisch is.

Productie-uitbreiding ondanks netcongestie

Wilt u een nieuwe machine plaatsen, uw productie uitbreiden of processen elektrificeren, maar lijkt uw huidige netaansluiting daarvoor onvoldoende? Dan is het niet altijd nodig om direct te denken aan meer capaciteit of aanvullende installaties.



Het kan de moeite waard zijn om eerst te onderzoeken wat er binnen uw huidige aansluiting al mogelijk is.



In een vrijblijvend gesprek bespreken we uw situatie, plannen en hulpvraag. Vervolgens kijken we samen of een verdere analyse zinvol is en waar Enedia waarde kan toevoegen. Ook als uiteindelijk blijkt dat u helemaal geen batterij, extra zonnepanelen of netverzwaring nodig heeft.



Wij danken Metafas Group B.V. voor het vertrouwen en de prettige samenwerking.
